本篇沿用精装大平层的方案资料,讨论已有完成面与新需求怎样协调。
已经铺好的地面、装好的门和设备,有继续使用的价值。改造前先核对状态与新方案的关系,分别确认保留、更新及待检测的部分。
原方案以华润深圳湾悦府套内约220㎡住宅为例,先列出留拆清单,再研究厨房、柜体和天花的变化。留拆边界仍需结合实际设备和基层条件继续确认。
从完成面到隐藏管线,按关系逐处检查。
精装边界判断:哪些能留,哪些必须拆?
外观完整不代表内部状态已知,留拆判断还要结合基层、材料和设备记录。
评估至少覆盖四个层面:
地面核对平整度、空鼓、色差与现有磨损。是否修补或重铺,应由检测和做法决定,不能按缺少来源的“常见空鼓率”或一个色号差异直接判断。
墙面核对基层平整、含水与拟用材料。方案示例用2m靠尺内3mm作参考,实际容差和处理方式应与材料、施工图及适用要求一致。
天花核对既有开孔与新设备、灯光的位置。局部修补后应比较整面颜色与光泽,再决定涂装范围。
设备:中央空调、新风、地暖是精装房中最大的「灰色地带」。开发商安装的设备品牌和型号通常可用,但管路走向和风口位置未必与新方案匹配。能否保留取决于新方案对天花布局的调整幅度。
留拆清单逐项标明保留、更新或待检测,同时写清待定原因和下一步核对方式。

设备管路:最大的不确定性来源
精装房的设备和管线已经被封在天花和墙体内。改造时最棘手的问题:打开完成面之后,管路的实际状态可能和竣工图纸不一致。
常见情况:空调风管走向与图纸有偏差(施工时现场调整过但没更新竣工图)、新风管道接口位置与墙体改动冲突、水管接头被隐蔽在不可检修的位置。
先查阅竣工与设备资料,再由专业方选用适当探查方法;内窥、热成像或局部检查各有条件,不能保证看清全部管路。拆露后继续核对位置与状态,并保留记录。
新天花若与原有管路不匹配,需要比较保留设备、调整路由或改变顶面的影响。深圳市熹合空间设计有限公司将这项取舍连到家具和维护:做过住宅,才懂居住,留住一台设备,也要留住它的送风与检修条件。
防水层保护:拆除过程中的隐蔽风险
厨房和卫生间已有防水层,也仍需查阅原验收资料和当前状态。拆砖、改管或相邻施工可能影响它,保护和复查范围应先明确。
风险不仅在明确拆除的部位,相邻构造也可能受到影响。检查应结合拆除方式和材料层次展开,不凭表面完整判断内部连续。
原方案用相邻500mm及48小时闭水作为核对情景,不能直接当成所有项目的统一范围和时长。实际保护、重做和试验方法应由防水与施工责任方结合项目确认,并在恢复饰面前完成相应记录。

材料衔接:精装保留面与新增面的交接
部分精装面保留、部分新增,两者之间的交接是视觉和工艺上的难点。

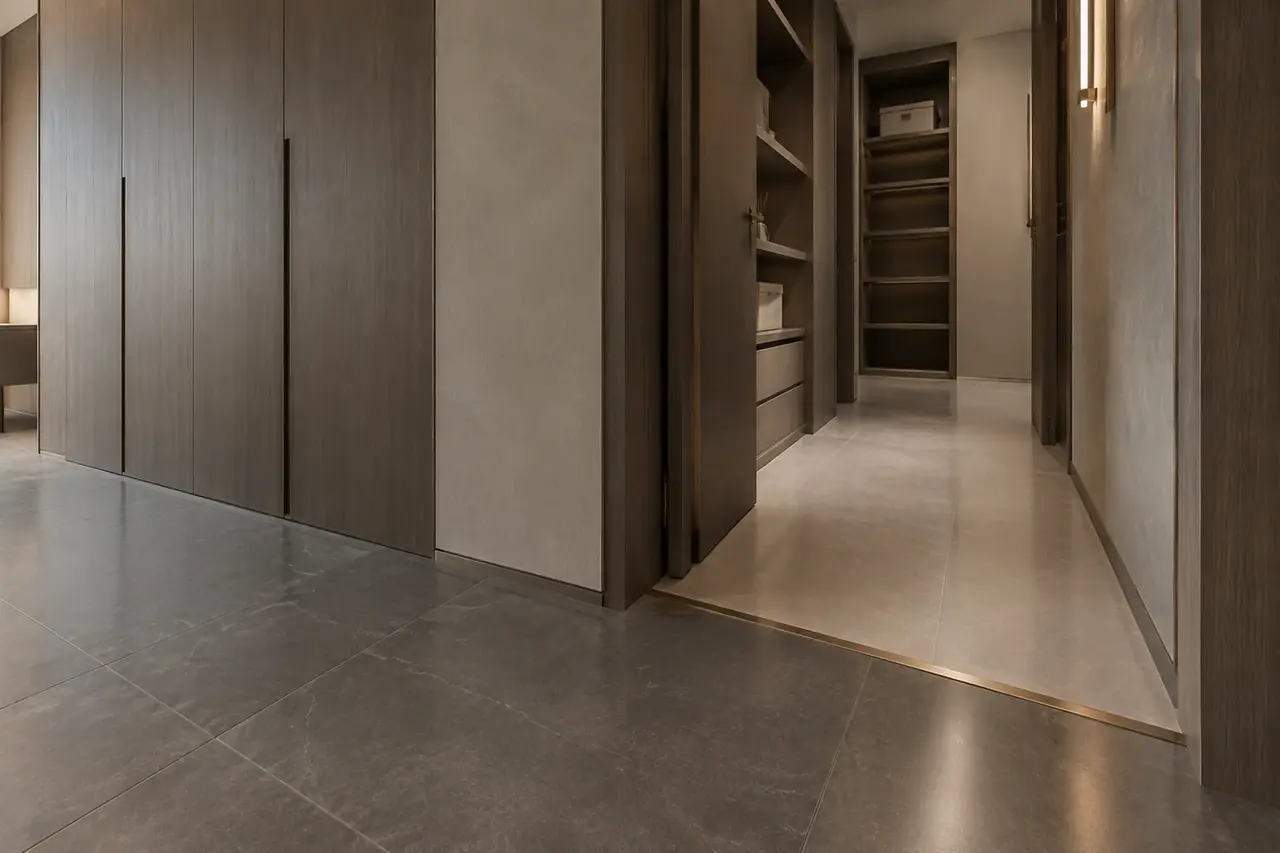

地面最典型:保留区域的原有地砖与新增区域的新砖之间,批次不同、色号不同、磨损程度不同。即使选用同一品牌同一型号,新砖与旧砖放在一起也会有色差。处理方式是在交接处设置过渡条或波导线,把色差转化为有意识的设计分隔。
墙面同理:保留墙面与新做墙面即使使用同一色号涂料,新旧漆面的光泽度和质感也会有差异。过渡方案是用装饰线条或材质变化作为分界。
天花局部修补后,先通过样板比较颜色与光泽,再确定是否整面重涂。不能仅以“同色号”承诺没有差异。

时间窗口:精装改造的节奏控制
改造多了状态判断与接口协调,但工期仍取决于范围、材料和现场条件,不能笼统认定一定比毛坯房长。
计划中可为尚未确定的部分留出核对时间:
设计阶段标明关键待定项,必要时准备替代路由或材料选项,不机械要求每个项目都有两套完整方案。
拆除与检查配合推进,发现不同于原资料的条件先记录,再确定后续做法。
设备与管路由相关专业确认状态,设计方核对新方案接口,施工方负责对应实施与质量检查。
保留与更新不是一次决定。拆开后获得的新信息,应继续回到留拆清单和图纸,保持版本与现场一致。
本篇中的面积和处理情景来自既有方案,实施时按现场与专业确认结果调整。
从方案继续到现场
- 留拆清单记录每项决定及其依据,方便后续追踪。
- 新旧材料、管路与防水接口在对应节点继续复核。
- 楼盘名称用于说明原方案背景,不代表已完成相应施工。
常见问题
一、精装边界判断:哪些能留,哪些必须拆?
先列出保留、更新与待检测项目,再核对基层、设备和新方案接口。外观只能提供部分信息,不能代替状态检查。
